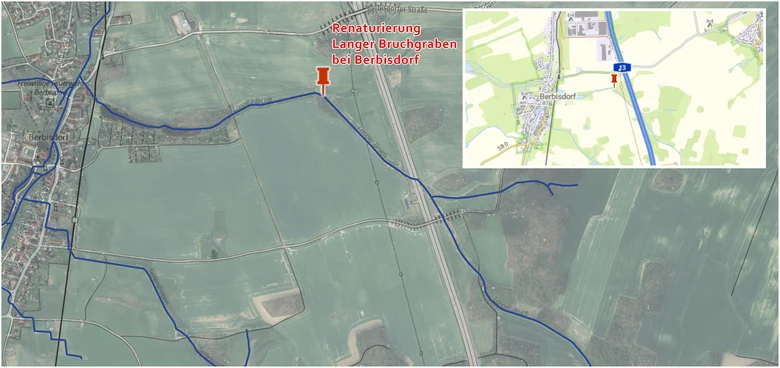

Renaturierung Langer Bruchgraben bei Berbisdorf
| Landkreis | Meißen |
| Gemeinde | Stadt Radeburg |
| Verortung | Ortsteil Berbisdorf, Ca. 100m südöstlich der A13 bis Teichanlage |
| Maßnahmenbereich | Belastungsbereich »Morphologie« |
| LAWA-Maßnahmennummer | 70 - Maßnahmen zur Habitatverbesserung durch Initiieren/ Zulassen einer eigendynamischen Gewässerentwicklung |
| Adressierte Feinbelastung | Physische Veränderung von Kanal/Bett/Ufer/Küste – Landwirtschaft (4.1.2) |
| Gewässer | Langer Bruchgraben (Gewässerkennzahl: 538466) |
| Gewässerordnung | 2. Ordnung |
| Wasserkörper | kein Oberflächenwasserkörper nach WRRL, liegt im Einzugsgebiet von Wasserkörper Promnitz (DESN_53846) |
| Weitere Infos zum Wasserkörper | Wasserkörper-Steckbrief |
Ersatzmaßnahme für den Autobahnausbau. Ökologische Aufwertung des begradigten Bachlaufes
Wiederherstellung eines naturnahen Fließverlaufes sowie Entwicklung eines naturnahen Gewässerrandstreifen. Modellierung eines leicht geschwungenen Bachverlaufes mit unterschiedlichen Böschungen und kleinen Aufweitungen. Erhöhung der Struktur- Strömungsvielfalt durch Einbringen von einzelnen Steinen. Im Gewässerrandstreifen wird eine Rasensaat ausgebracht, sowie einzelne Strauchgruppen gepflanzt und bestehende Gehölze gesichert. Das Grünland wird einmal jährlich gemäht, sodass eine extensive Nutzung entsteht.
Strukturierung des Gewässers durch Ingenieurbiologische Bauweisen:
- Begrünte Steinschüttung
- Lebendfaschinen
- Totfaschinen mit Hinterpflanzung
- Weidensteckhölzer
- Wurzelstöcke
- Vegetationswalzen
- Röhrichtsoden
- Verwendung von Bruch-Weide (Salix fragilis), Purpur-Weide (Salix purpurea) und Korb-Weide (Salix viminalis) für ingenieurbiologische Bauweisen
Pflanzung von etwa 5300 Stück Gehölzen (2- bis 3-jährige verpflanzte Sämlinge) im Uferrandstreifen
Naturnaher Bachlauf mit Strukturvielfalt
| Maßnahmenträger | Die Autobahn GmbH des Bundes |
| Beteiligte | Stadt Radeburg |
| Weitere Informationen | Die Autobahn GmbH des Bundes |
| Restriktionen | Natura 2000-Schutzgebiet |
| Umsetzungszeitraum | Planung 2018 Wasserbau (Erdarbeiten + Ingenieurbiologie) Juli bis Dezember 2019 Pflanzung Dezember 2019 Fertigstellungspflege 2020 Entwicklungspflege 2021-2022 |
| Finanzierung | Ersatzleistung durch Autobahn GmbH |
| Kosten | 685.000€ Baukosten inkl. 1 Jahr Fertigstellungs- und 2 Jahre Entwicklungspflege |
| Länge | 1280 Meter |
| Besonderheiten | z.B. Beteiligungsverfahren, Hürden während des Ablaufs, im Rahmen Flurneuordnung etc. |
